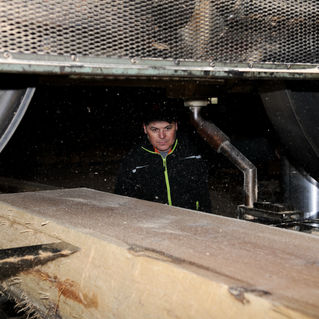

2024.11.30
Zeitraffer
Ausbau & Neubau

2024.11.06
Wasserrad
Drehzahl
überwachung

2024.05.10
erstlaug
grosses
wasserrad
D = 9.6m

2024.03.05
Radmontage
in der unteren Mühle Böttstein

2024.03.01
montage

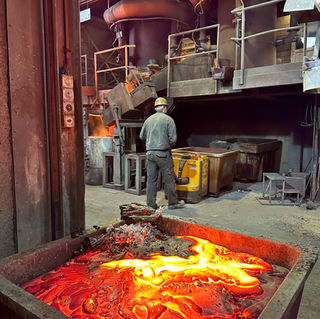

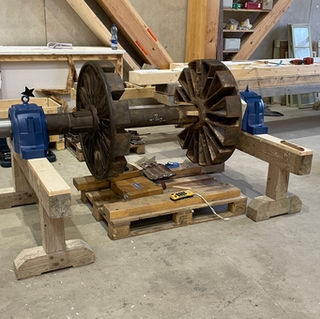

radachse
(originalteile)

2024.02.29
anlieferung
radteile
untere mühle
böttstein

2024.02.23
vormontage
und
trockenlauf

2024.02.15
Ausbau Umleitung aus dem Jahr 2015

2024.02.09
Lager Hauptachse aufziehen

2024.01.18

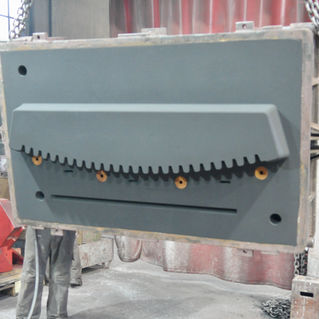

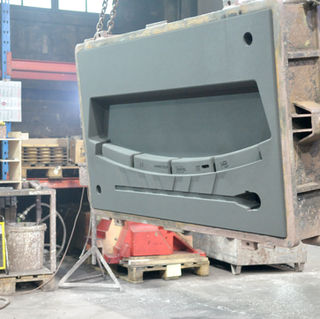

Giessen der segmente vom
6m zahnkranz

2024.01.16
Lagersitze Hauptachse drehen

2023.12.30
Antriebsrad gereinigt

2023.12.11
hAUPTLAGER
TIEFER SETZEN

2023.12.01

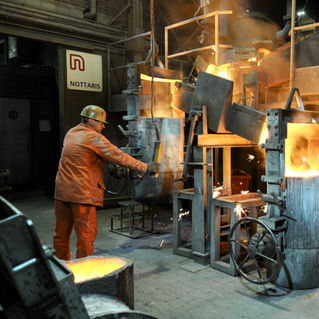

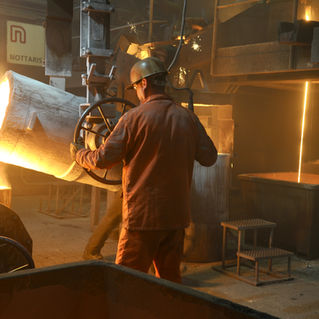

Die Zahnkranzform entsteht

2023.10.23
Detail-besprechung Gussform

2023.10.06
Entscheid:
neuer Zahnkranz

2023.08.25
Hauptachse sand-gestrahlt

2023.08.17

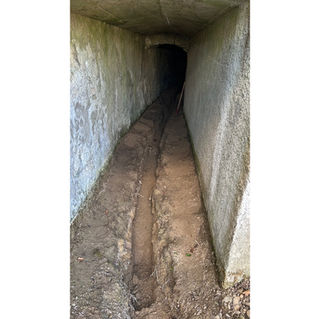

Absenkung Tunnelsole ca. 10 m3

2023.07.17
Ausbruch von
ca. 23 m3

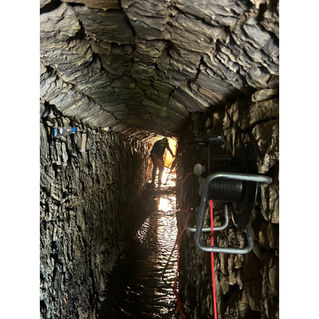

kalkablagerungen

2023.06.27
Ausbau
wasserrad 1932
Klick für:
2023.05.24
Vorbereitungen
für Ausbau
Wasserrad 2023

Meilenstein
2023.05.23
Spatenstich
Wasserrad 2023

2023.03.06

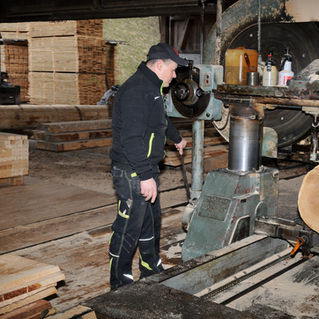

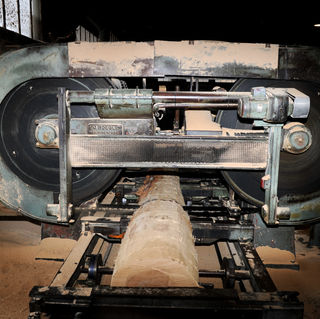

Erster Schnitt
Eichenstamm
Wasserrad 2023
